La Municipalité a organisé, le LUNDI 27 AOÛT 2018, une réunion publique en présence des entreprises retenues pour les marchés de travaux et de partenaires. Cette réunion avait comme objectif d’exposer aux riverains concernés mais aussi aux wimereusiens, le projet de l’Avenue FOCH.

Cela a permis :

  • d’expliquer la philosophie du projet
  • de présenter les différents partenaires
  • d’annoncer les financements obtenus
  • de communiquer sur le phasage des travaux avec les entreprises intervenantes ainsi que sur la nature des travaux réalisés dès le 3 septembre 2018

et d’échanger avec le public

  • en répondant à ses interrogations
  • en prenant en compte les diverses remarques

C’est ainsi que la Municipalité, à l’issue de cette rencontre, a pris la décision :

  • d’effectuer une réfection partielle de l’Avenue FOCH sur la 2ème tranche et ce à compter de la mi-octobre
  • de mener une réflexion par l’intermédiaire de ses services sur la réfection des rues perpendiculaires

Suivez les travaux en cours (2ème phase)…..

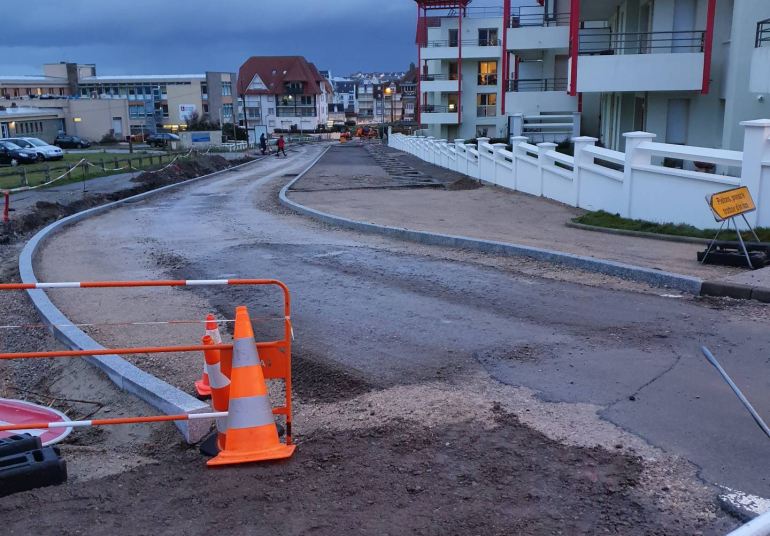

vue aérienne FOCH 2 ème tranche wimereux
vue aérienne FOCH 2 ème tranche wimereux
vue aérienne FOCH 2 ème tranche wimereux
vue aérienne FOCH 2 ème tranche wimereux

Mettez la souris sur les photos pour les faire défiler

  • LUNDI 25 AOÛT 2019:

    Réunion publique d’information sur la 2ème tranche des travaux (Avenue de la Mer/Rond Point Sud) de SEPTEMBRE 2019 à MARS 2020.

  • SEPTEMBRE OCTOBRE 2019

Déplacement des canalisations de gaz, d’électricité et d’eau afin de favoriser le passage de la canalisation     d’eau pluviale, du Rond Point Sud à l’Avenue de la Mer.

  • NOVEMBRE  DÉCEMBRE 2019

L’Avenue Foch, dans sa deuxième partie, commence à prendre forme.

La société COLAS a posé le réseau d’eau pluviale.

Les premières poses de bordures ont démarré depuis le Rond Point Sud, ce qui donne un premier aperçu de l’avenue.

Mi décembre : les travaux avancent bien, la borduration est en cours de pose avec un stationnement en épis qui prend forme côté résidence la Belle Epoque



  • JUIN 2020

Réception des travaux de la 2ème tranche et présentation de la plaque explicative du Parking FOCH.

Suivez les travaux en cours (1ère phase)…..

avenue FOCH bassin de rétention WIMEREUX2018
Travaux place FOCH WIMEREUX
Travaux avenue FOCH WIMEREUX 2018
Travaux avenue FOCH WIMEREUX 2018
Travaux avenue FOCH WIMEREUX 2018
Enfouissement des réseaux avenue FOCH WIMEREUX 2018
Travaux avenue FOCH - WIMEREUX 2018
Travaux avenue FOCH - WIMEREUX 2018
Travaux avenue FOCH - WIMEREUX 2018
Travaux avenue FOCH - WIMEREUX 2018
Travaux avenue FOCH - WIMEREUX 2018
Travaux avenue FOCH - WIMEREUX 2018
Travaux avenue FOCH - WIMEREUX 2018
Travaux avenue FOCH - WIMEREUX 2018
Travaux avenue FOCH - WIMEREUX 2018
Travaux avenue foch wimereux
Travaux avenue foch wimereux
Travaux avenue foch wimereux
Avenue FOCH WIMEREUX 2019
Avenue FOCH WIMEREUX 2019
avenue foch wimereux2019 trottoirs
avenue foch wimereux2019 trottoirs
avenue foch wimereux2019 trottoirs
avenue foch wimereux2019 trottoirs
avenue foch wimereux2019 trottoirs
avenue foch wimereux2019 trottoirs
containers enterrés wimereux 2019
Pavés avenue FOCH WIMEREUX 2019
Pavés avenue FOCH WIMEREUX 2019

Mettez la souris sur les photos pour les faire défiler

  • VENDREDI 7 SEPTEMBRE 2018:

    Inauguration des travaux
    Démarrage des travaux du bassin de rétention d’eau pluviale

  • à partir du LUNDI 10 SEPTEMBRE 2018 :

    PARKING FOCH
    – L’entreprise COLAS installe le débourbeur
    qui permet de pré traiter les eaux pluviales avant de s’infiltrer dans le sol
    – Arrivée des arches composant le bassin de rétention

    RUES PERPENDICULAIRES
    – Parallèlement à ces travaux, l’entreprise CITEOS procède à l’enfouissement des réseaux secs dans  les rues perpendiculaires à l’avenue FOCH.

  • à partir du LUNDI 17 SEPTEMBRE 2018:

    PARKING FOCH
    – Installations des tunnels perpendiculaires du bassin de rétention

    RUES PERPENDICULAIRES
    – Les travaux d’enfouissement des réseaux électriques se poursuivent. Les rues Sainte ALINE et Avenue de la Mer sont quant à elles terminées.

  • à partir du LUNDI 24 SEPTEMBRE 2018 :

    PARKING FOCH
    – Installations des arches du bassin au niveau du débourbeur, avant de refermer et de remblayer. Les tunnels perpendiculaires vont, quant à eux, commencer à être implantés.

    RUES PERPENDICULAIRES
    – Les travaux d’enfouissement des réseaux électriques se poursuivent.

  • Depuis octobre 2018 :

    Depuis mi octobre, le bassin de rétention est recouvert, tandis que les travaux sur les réseaux d’eau pluviale se poursuivent.

  • JANVIER 2019 :

Citéos procède aux derniers effacements de réseaux avenue Charles De Gaulle ( suppression des poteaux ).

Les bordurations et bandes pododactiles sont en phase de finition par la société Colas sur tout le côté droit. (entre la rue CALAIN et la rue des Anglais et entre la rue De Gaulle et la rue CALAIN)

La prochain étape des travaux concernera la borduration côté gauche et l’assainissement des eaux pluviales situés sur la phase 2 du chantier (entre l’avenue de la mer et après Place FOCH sur une longueur de 100 mètres )

  • AVRIL 2019 :

AVENUE FOCH : ÇA AVANCE !

Une couche de grave-bitume a été posée ce mardi 9 avril par l’entreprise Colas pendant que Citéos procédait au démontage des anciens poteaux d’éclairage public en béton, laissant ainsi place nette aux nouveaux éclairages.

Les containers destinés au tri sélectif ont été installés. A partir de mi-avril, les pavés à déchets coquillés vont être posés ainsi que les grilles de protection qui encadreront les arbres déjà plantés.

  • MAI 2019 :

Actuellement, plus d’une douzaine de places sont matérialisées sur la cinquantaine prévue. Ces pavés aux propriétés drainantes vont jouer un rôle fondamental dans les gestion des eaux, puisqu’elles vont éviter la stagnation des eaux de pluie en surface pour les diriger vers le bassin de rétention d’une capacité de 100 m3 situé sous le parking.

Le 22 mai  dernier pose du dernier pavé coquillé en attendant la phase 2 de cette réhabilitation qui démarrera en septembre. (une réunion publique est organisée fin août à ce sujet)



La restructuration de l’Avenue FOCH,
le projet de A à Z…..

LA GENÈSE

Travaux place FOCH WIMEREUX

La Municipalité travaille depuis plusieurs années sur le projet de l’Avenue FOCH. De cette réflexion est né un projet innovant alliant l’environnement, le cadre de vie des usagers en réorganisant le stationnement et la sécurisation des flux (piétons, cyclistes, voitures…)

Au cours de ces deux dernières années, le dossier a été finalisé comme suit :

24 Juin 2016 : 1ère réunion publique qui a permis aux wimereusiens de découvrir les pistes de réflexion du projet et des actions menées avant le commencement du chantier.

2017 : Démarrage des travaux d’assainissement par le SIABW jusqu’en décembre 2017. La fin des travaux ayant été réalisée par la Communauté d’Agglomération du Boulonnais début 2018 au regard du transfert de la compétence assainissement.

3 septembre 2018 : Lancement des travaux avec une inauguration par les élus le vendredi 07 septembre.

Ce temps d’instruction a permis de :

  • travailler sur la qualité du projet (matériaux, voie mixte, traitement des eaux pluviales…)
  • Rechercher les financements possibles
  • Répondre aux nouvelles préoccupations du développement durable

Cela a nécessité des réflexions complémentaires à mener à la hauteur des ambitions que s’était fixée la Municipalité.

Les financeurs / les partenaires

Les financeurs du projet :

  • L’Europe – INTERREG. En effet,” ce projet a reçu des financements au titre du programme Interreg des 2 Mers 2014-2020 co-financé par le Fonds Européen de Développement Régional en vertu du contrat de subvention n° 2S02-26″
  • La Communauté d’Agglomération du Boulonnais
  • L’Agence de l’Eau Artois Picardie
  • La Fédération Départementale de l’énergie
  • Le Conseil Régional des Hauts-de-France

ont tous donné leur soutien financier à ce projet d’envergure.

Le projet est financé à hauteur de 60%. La facture des travaux s’élève à 3,5 millions d’euros.

Les intervenants pour ce projet sont :

  • Maîtrise d’ouvrage : Ville de WIMEREUX
  • Co-maîtrise d’ouvrage : CAB
  • Maîtrise d’œuvre : Bureau d’études INGEO associé à l’agence CANOPEE (paysagiste)
  • Voirie, Assainissement, Terrassement : Entreprise COLAS
  • Eclairage public : Entreprise CITEOS
  • Espaces Verts, Mobilier urbain : Entreprise SEVE

Il est important de souligner que les entreprises retenues dans le cadre de ce Marché étaient tenues à une clause d’insertion. Ainsi, en partenariat avec « Réussir ensemble dans le Boulonnais » un jeune wimereusien a déjà été recruté par l’entreprise COLAS. L’entreprise CITEOS, quant à elle, est en cours de recrutement pour un terrassier ou un électricien.

Travaux place FOCH WIMEREUX

Prix de sélection Trophées du Cadre de Vie 2019

Le dossier “éco-pavé drainant de WIMEREUX” a été inscrit à la 24ème édition des Trophées du Cadre de Vie, pour lequel un prix de sélection a été attribué sous la forme d’un logo digital.

Le projet et ses différentes phases

Ce projet consiste en :

  • La création d’un bassin d’infiltration de 1060 m3 en dessous du parking FOCH
  • La création de noues séparatives entre la voie douce et la chaussée
  • La mise en place de pavés drainants à déchets coquillés (coquilles St Jacques)
  • La création d’un réseau d’assainissement d’eau pluviale avec le SIABW et la CAB
  • L’enfouissement des réseaux secs
  • La végétalisation de l’Avenue
  • La mise en lumière avec un éclairage public design, fonctionnel et respectueux de l’environnement (Leds)
  • La création d’une voie mixte piéton/vélos
  • L’optimisation des places de stationnement
  • La mise en place d’un mobilier urbain esthétique
  • L’installation de conteneurs enterrés (déchets)
Phasage des travaux

La première tranche de travaux (entre le Parking Foch jusqu’à l’avenue du Général DE GAULLE) qui a démarré le 03 septembre 2018 s’étalera jusqu’en JUIN 2019. ‡ compter de cette dernière date, une interruption durant la période estivale est prévue.

La seconde tranche de travaux (Avenue de la Mer – Rond-point Sud), quant à elle, commencera en SEPTEMBRE 2019 pour se terminer en MARS 2020.

Description des travaux

Le réaménagement de la place FOCH

Ce réaménagement consiste en la création d’un bassin d’infiltration, mise en place de pavés drainants et installation de mobilier urbain.

  • Bassin d’infiltration

Véritable solution innovante. Il sera constitué d’un débourbeur qui permettra de pré-traiter les eaux pluviales avant infiltration dans le sol. Ce débourbeur est une galerie accessible par un regard carré de 1500 x 1500 qui permettra une maintenance simplifiée au regard du fait que la galerie d’une hauteur de 1900 permettre à un être humain de circuler debout.

Ce bassin aura une contenance de 1060 m3. Par mesure de sécurité, un trop plein sera réalisé vers le réseau d’eau pluviale.

  • Les pavés drainants

Les pavés de la nouvelle place FOCH seront réalisés à partir des déchets de coquilles St Jacques. Le procédé a été développé par l’Ecole Supérieure d’Ingénieurs des Travaux de la Construction de Caen (ESITC-CAEN) et sera utilisé pour la première fois à l’échelle industrielle à WIMEREUX. Grâce à ce dernier, l’eau s’infiltrera immédiatement à l’intérieur des pavés et évitera toute stagnation d’eau en surface.

Avec ce brevet, une économie circulaire à l’échelle des Hauts de France, a pu être créée. Il s’inscrit également dans les enjeux du développement durable à travers le recyclage d’un déchet.

Fabrication coquilles saint jacques wimereux 2019
Fabrication coquilles saint jacques wimereux 2019
Fabrication coquilles saint jacques wimereux 2019
Pavés avenue FOCH WIMEREUX 2019
Pavés avenue FOCH WIMEREUX 2019
Aménagement d’une circulation douce

1- La voie mixte :

L’aménagement de cette voie douce se fait notamment dans le cadre de l’EV4 (Euro Véloroute).

Cette voie se situera donc sur le côté gauche de l’Avenue FOCH en venant de Boulogne sur Mer. Elle a pour rôle de faire cohabiter piétons et cyclistes.

2- l’Avenue FOCH :

Des plateaux surélevés à chaque carrefour contribueront à la réduction de la vitesse sur l’Avenue.

Au regard de la voie mixte, la largeur de la chaussée s’en trouvera réduite. L’Avenue sera en sens unique en venant du rond-point sud jusqu’au parking et du parking jusqu’à l’Avenue du Général de Gaulle.

La vitesse des véhicules sera limitée à 30 kms/h.

avenue foch wimereux2019 trottoirs
Eclairage public

Une détection automatique sera présente à chaque passage piéton.

En continuité de la politique menée par la Municipalité depuis plusieurs années, seront engagés des travaux d’enfouissement de réseaux afin d’éviter la pollution visuelle.

Le choix de matériaux qualitatifs et esthétiques avec l’utilisation de LEDS pour les économies d’énergie et la mise en place de détection de présence sur la voie mixte complètent ces travaux.

Mobilier urbain et espaces verts

Dans un souci de rendre le cadre de vie plus agréable, la Municipalité s’est engagée à :

  • Installer des conteneurs insonorisés, enterrés de 4 m3 pour la collecte de déchets
  • Installer de nouveaux éléments de mobilier urbain pour moderniser et dynamiser l’Avenue (bancs, signalitique…)
  • Végétaliser l’Avenue FOCH avec des espèces végétales marines locales et en intégrant des noues paysagères qui permettront d’une part de gérer les eaux de ruissellement et d’irriguer les plantations et d’autre part de sécuriser la voie mixte de la voie de circulation.
